解析题 20分

【背景资料】 某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上部结构分成A、B二个标段,将B段重新招标。桥面宽度17.5m,桥下净空6m,上部结构设计为钢筋混凝土预应力现浇...

【背景资料】

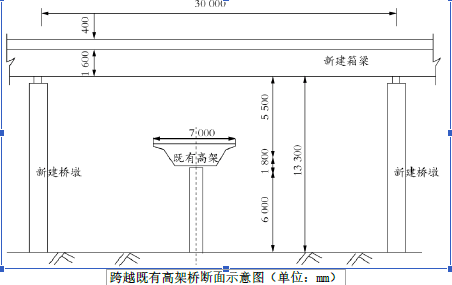

某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上部结构分成A、B二个标段,将B段重新招标。桥面宽度17.5m,桥下净空6m,上部结构设计为钢筋混凝土预应力现浇箱梁(三跨一联),共40联。原施工单位甲公司承担A标段,该标段施工现场系既有废弃公路无需处理,满足支架法施工条件,甲公司按业主要求对原施工组织设计进行了重大变更调整;新中标的乙公司承担B标段,因B标施工现场地处闲置弃土场,地域宽广平坦,满足支架法施工部分条件,其中纵坡变化较大部分为跨越既有正在通行的高架桥段,新建桥下净空高度达13.3m。

甲乙两公司接受任务后立即组织力量展开了施工竞赛。甲公司利用既有公路作为支架基础,地基承载力符合要求。乙公司为赶工期,将原地面稍作整平后即展开支架搭设工作,很快进度超过甲公司。支架全部完成后,项目部组织了支架质量检查并批准模板安装。模板安装完成后开始绑扎钢筋。指挥部检查中发现乙公司施工管理存在问题,下发了停工整改通知单。
【问题】
1.原施工组织设计中,主要施工资源配置有重大变更调整,项目部应如何处理?重新开工之前技术负责人和安全负责人应完成什么工作?
2.满足支架法施工的部分条件指的是什么?
3.B标支架搭设场地是否满足支架的地基承载力?应如何处置?
4.桥下净高13.3m部分如何办理手续?
5.支架搭设完成和模板安装后用什么方法解决变形问题?支架拼装间隙和地基沉降在桥梁建设中属哪一类变形?

你可能感兴趣的试题

1 单选题 1分
  • A.拱式明洞能承受较大的垂直压力
  • B.拱式明洞能承受较大的侧压力
  • C.内外墙基础相对位移对内力影响较小
  • D.通常用作洞口接长衬砌的明洞
2 单选题 1分
  • A.沉淀厚度
  • B.孔径
  • C.钻孔倾斜度
  • D.桩身完整性
3 多选题 2分
  • A.处理厚度不宜大于 15m
  • B.水下爆炸宜选用乳化炸药
  • C.起爆前必须在起爆点外布设警戒线,警戒距离不得小于 500m
  • D.每炮准爆率不应低于 90%,否则应重新补爆一次
  • E.当装药器套管沉至要求深度后,将药包在套管内坠落至孔底
4 单选题 1分
  • A.下坡纵坡大于 5%不宜采用滑模摊铺机
  • B.平面半径大于 50m 不宜采用滑模摊铺机
  • C.滑模摊铺机起步时,应先开启振捣棒
  • D.当拌和物稠度发生变化时,宜先采取改变摊铺速度的措施
5 单选题 1分
  • A.工作锚→千斤顶→工具锚
  • B.工具锚→千斤顶 →工作锚
  • C.工具锚 →工作锚→千斤顶
  • D.工作锚→工具锚 →千斤顶
